Page 13 - 昆明市第十三届人民代表大会常务委员会公报第23期
P. 13

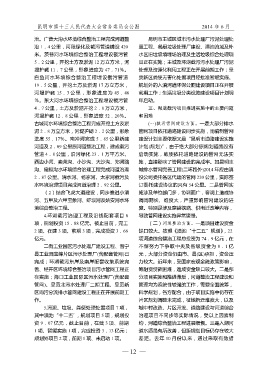

昆明市第十三人民代表大会常务委员会公报                                                      2014 年 6 月

                治。广普大沟水环境综合整治工程完成河道整                                 昆明市主城区城市污水处理厂污泥处理处
                治 1.4 公里,河段绿化及截污管道铺设 420                       置工程、餐厨垃圾处理厂建设、滇池流域及补
                米。茨巷河水环境综合整治工程埋设截污管                            水区旧垃圾填埋场治理及生活垃圾综合处理项
                5.2 公里,开挖土方及淤泥 12 万立方米,河                       目正在实施;主城及环湖截污污水处理厂污泥
                堤护砌 11.7 公里,形象进度为 47.71%。                      处理及资源化利用工程正在开展前期工作;呈
                白鱼河水环境综合整治工程埋设截污管道                             贡新区粪便无害化处置项目经批准暂缓实施。

                19.5 公里,开挖土方及淤泥 17 万立方米,                       规划外的入滇河道环保公厕建设项目正在开展
                河堤护砌 15.3 公里,形象进度为 45.46                       前期工作;生活垃圾分类设施建设项目计划明
                %。东大河水环境综合整治工程埋设截污管                            年启动。
                4.7 公里,土方及淤泥开挖 2.8 万立方米,                             三、彻底截污项目推进实施中的主要问题
                河堤护砌 12.8 公里,形象进度 52.20%。                      和困难
                古城河水环境综合整治工程完成开挖土方及淤                                 (一)截污管网建设方面。一是大部分排水
                泥 2.8 万立方米,河堤护砌 2.2 公里,形象                      管网项目依托道路建设同步实施,而编制管网

                进度 55.17%。南冲河完成 5.85 公里新建                      建设计划主要依据又是“昆明市道路建设实施
                河道及 2.09 公里原河道整治工程,建成截污                        计划(规划)”,由于绝大部分原规划道路没有
                管道 4.8 公里,沿河绿化 23.1 万平方米。                      启动实施,致使依托道路建设的管网无法实
                西边小河、卖莱沟、小沙沟、大沙沟、郑河路                           施,直接影响了管网建设的完成率。如昆明主
                沟、扁担沟水环境综合治理工程完成河道治理                           城排水管网完善工程(二环路外)2014 年应由滇
                2.87 公里。清水河、杨家河、太家河截污及                         投公司委托各区代建的管网 220 公里,实际签
                水环境治理项目完成河道治理 2.92 公里。                         订委托建设协议的只有 54 公里。二是管网实

                      (2)结合飞虎大道建设,同步推进小清                       施涉及单位部门多,协调面广,客观上造成协
                河、五甲及六甲宝象河、虾坝河及姚安河水环                           调周期长、难度大,严重影响管网建设的进

                境综合整治工程。                                       度。特别是涉及穿越铁路、供电迁改等内容,
                      4.环湖截污治理工程及沿线配套项目 8                      导致管网建设实施异常缓慢。
                项,规划投资 15.88 亿元。截止目前,完工                            (二)河道整治方面。一是项目建设资金
                2 项、在建 3 项、前期 3 项,完成投资 3.66                    缺口较大。按照《滇池“十二五”规划》,22
                亿元。                                            项河道综合整治工程总投资为 74.9 亿元,在

                      二街工业园区污水处理厂建设工程、晋宁                       不懈努力下争取中央及省级资金为 8.1 亿
                县工业园宝峰片区污水处理厂(含配套管网)已                          元,大部分资金仍由市、县(区)承担,资金压

                完成;环湖截污东岸及南岸配套收集系统完                            力较大。近年来,受国家宏观金融政策影响,
                善、经开区环境综合整治项目污水管网工程正                           筹融资贷款困难,造成资金缺口较大。二是部
                在实施;海口工业国际区污水处理厂(含配套                           分项目实施和推进滞后,河道整治工程建设和
                管网)、呈贡北污水处理厂二期工程、呈贡新                           管理均为系统性较强的工作,需要全面统筹,
                区雨污分流排水管网建设工程正在开展前期工                           科学规划,各方配合,由于项目实施中仍存在
                作。                                             片区规划调整未完成,征地拆迁难度大,以及
                      5.污泥、垃圾、粪便处理处置项目 7 项,                    城中村改造、片区开发、道路建设与河道综合
                其中滇池“十二五’,规划项目 5 项,规划投                         治理项目不同步等实际情况,受以上因素制

                资 9.07 亿元,截止目前,在建 3 项、前期                       约,河道综合整治工程进展缓慢。三是入湖河
                1 项、暂缓实施 1 项,完成投资 3.13 亿元;                     道水质虽有所改善,但距规划目标仍存在较大
                规划外项目 2 项,前期 1 项、未启动 1 项。                      差距。去年 10 月份以来,通过采取有效措

                                                       — 12 —
