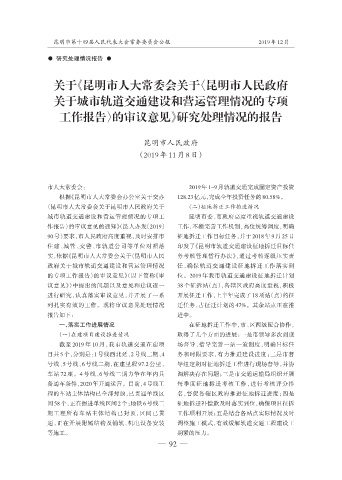

昆明市第十四届人民代表大会常务委员会公报 2019年12月
● 研究处理情况报告 ●
关于《昆明市人大常委会关于〈昆明市人民政府
关于城市轨道交通建设和营运管理情况的专项
工作报告〉的审议意见》研究处理情况的报告
昆明市人民政府
(2019年11月8日)
市人大常委会: 2019年 1~9月轨道交通完成固定资产投资
根据《昆明市人大常委会办公室关于交办 128.23亿元,完成全年投资任务的80.58%。
〈昆明市人大常委会关于昆明市人民政府关于 (二)征地拆迁工作推进情况
城市轨道交通建设和营运管理情况的专项工 昆明市委、市政府高度重视轨道交通建设
作报告〉的审议意见的通知》(昆人办发〔2019〕 工作,不断完善工作机制,高位统筹调度,明确
90 号)要求,市人民政府高度重视,及时安排市 征地拆迁工作目标任务,并于 2018 年 9 月 25 日
住建、城管、交警、市轨道公司等单位对照落 印发了《昆明市轨道交通建设征地拆迁目标任
实,依据《昆明市人大常委会关于〈昆明市人民 务考核管理暂行办法》,通过考核逐级压实责
政府关于城市轨道交通建设和营运管理情况 任,确保轨道交通建设征地拆迁工作落实到
的专项工作报告〉的审议意见》(以下简称《审 位。2019 年我市轨道交通建设征地拆迁计划
议意见》)中提出的问题以及意见和建议逐一 38 个征拆站(点),各辖区政府高度重视,积极
进行研究,认真落实审议意见,并开展了一系 开展征迁工作,上半年完成了 18项站(点)的征
列扎实有效的工作。现将审议意见处理情况 迁任务,占征迁计划的 47%。其余站点正在推
报告如下: 进中。
一、落实工作进展情况 在征地拆迁工作中,市、区两级配合协作,
(一)在建项目建设推进情况 取得了几个方面的进展:一是市领导多次到现
截至 2019 年 10 月,我市轨道交通在建项 场督导,指导完善一站一策制度,明确目标任
目共 5 个,分别是:1 号线西北延、2 号线二期、4 务和时限要求,有力推进建设进度;二是市督
号线、5 号线、6 号线二期,在建里程 97.2 公里, 导组定期对征地拆迁工作进行现场督导,并协
车站 72 座。4 号线、6 号线二期力争在年内具 调解决存在问题;三是市交通运输局组织开展
备通车条件,2020年开通运营。目前,4号线工 每季度征地拆迁考核工作,进行考核评分排
程的车站主体结构已全部封顶,已贯通单线区 名,督促各辖区政府推进征地拆迁进度;四是
间 58个,正在掘进单线区间 2个;地铁 6号线二 征地拆迁补偿款及时落实到位,确保项目征拆
期工程所有车站主体结构已封顶,区间已贯 工作顺利开展;五是结合各站点实际情况及时
通,正在开展附属结构及铺轨、机电设备安装 调整施工模式,有效缓解轨道交通工程建设工
等施工。 期紧的压力。
