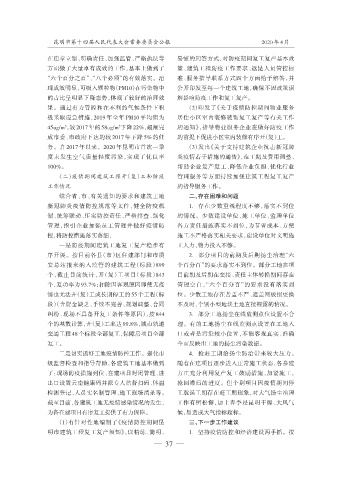

Page 38 - 昆明市第十四届人民代表大会常务委员会公报(正文26、27)
P. 38
昆明市第十四届人民代表大会常务委员会公报 2020年4月
在建章立制、明确责任、加强监管、严格执法等 易懂的问答方式,对防疫期间复工复产基本政
方面做了大量卓有成效的工作,基本上做到了 策、建筑工程防疫工作要求、返昆人员管控标
“六个百分之百”、“八个必须”的有效落实。治 准、服务指导联系方式四个方面给予解答,并
理成效明显,可吸入颗粒物(PM10)在污染物中 公开印发至每一个建筑工地,确保不因政策误
的占比呈明显下降态势,体现了较好的治理效 解影响防疫工作和复工复产。
果。通过有力管控和在不利的气候条件下积 (2)印发了《关于疫情防控期间物业服务
极采取应急措施,2019 年全年 PM10 平均值为 居住小区室内装修装饰复工复产等有关工作
45ug/m³,较 2017年的 58ug/m³下降 22%,超额完 的通知》,指导物业服务企业在做好防疫工作
成市委、市政府下达的较 2017 年下降 5% 的任 的前提下促进小区室内装修有序开(复)工。
务。自 2017 年以来,2020 年昆明市首次一季 (3)发出《关于支持建筑企业抗击新冠肺
度未发生空气质量轻度污染,实现了优良率 炎疫情若干措施的通告》,在工期及费用调整、
100%。 帮助企业复产复工、降低企业负担、优化行业
(二)疫情期间建筑工程开(复)工和防疫 管理服务等方面持续加强建筑工程复工复产
工作情况 的指导服务工作。
结合省、市、有关通知的要求和建筑工地 二、存在困难和问题
新冠肺炎疫情防控规范等文件,健全防疫机 1.存在少数重视程度不够,落实不到位
制、统筹联动、压实防控责任、严格排查、强化 的情况。少数建设单位、施工单位、监理单位
管理,指引企业加强员工管理并做好疫情防 各方责任措施落实不到位,为节省成本、方便
控,将防控措施落实落细, 施工不严格落实相关要求,建设单位对文明施
一是防疫期间建筑工地复工复产稳步有 工人力、物力投入不够。
序开展。按目前各县(市)区住建部门和市质 2.部分项目的前期及后期扬尘治理“六
安总站报来纳入监管的建筑工程(标段)899 个百分百”的要求落实不到位。部分工地在项
个,截止目前统计,开(复)工项目(标段)843 目前期及后期在交接、责任主体转换期间存在
个,复功率为 93.7%;扣除因客观原因即使无疫 管理空白,“六个百分百”的要求没有落实到
情也无法开(复)工或长期停工的 55个工程(标 位。少数工地存在苫盖不严、遮盖网破损更换
段)(含资金缺乏、手续不完善、规划调整、合同 不及时、个别小型地块土地直接裸露的情况。
纠纷、现场不具备开复工条件等原因),按 844 3.部分工地扬尘在线监测点位设置不合
个的基数计算,开(复)工率达 99.8%,城市轨道 理。有的工地扬尘在线监测点设置在工地入
交通工程 48个标段全部复工,保障房项目全部 口或者是污染较小位置,不能客观真实、准确
复工。 全面反映出工地的扬尘污染数据。
二是切实抓好工地疫情防控工作。强化市 4.抢赶工期给扬尘防治带来较大压力。
级监督检查和指导帮助,各建筑工地基本做到 随着在建项目逐步进入正常施工状态,各参建
了:现场防疫措施到位、在建项目封闭管理、进 方正充分利用复产复工鼓励措施,加紧施工,
出口设置云南健康码并派专人监督扫码、体温 抢回滞后的进度。但个别项目因疫情期间停
检测登记、人员实名制管理、施工现场消杀等。 工耽误工期存在赶工期现象,对大气扬尘治理
截至目前,各建筑工地无疫情感染情况的发生, 工作有所松懈,加上春季是昆明干燥、大风气
为各在建项目有序复工提供了有力保障。 候,易造成大气指标超标。
(1)有针对性地编制了《疫情防控期间昆 三、下一步工作建议
明市建筑工程复工复产须知》,以精练、简明、 1.坚持疫情防控和经济建设两手抓。按
